22 krokov na dokončenie domu (časť I)

Čo a v akom poradí musíte urobiť, aby ste dom dokončili efektívne a bez problémov? Najprv musíte správne naplánovať poradie jednotlivých diel. V časti I sa zaoberáme mokrými prácami vo vnútri budovy.

22 krokov na dokončenie domu (časť I)

Správna organizácia práce počas dokončovacích prác môže byť pre mnohých investorov veľkým problémom. Predovšetkým na stavenisku pracuje súčasne niekoľko rôznych tímov. Všetci musia mať k dispozícii pracovný materiál a materiály. Splnenie týchto teoreticky jednoduchých požiadaviek nie je také ľahké, najmä pre niekoho, kto stavia svoj prvý domov. Základným problémom je potreba vykonávať prácu načas av správnom poradí. Nesplnenie termínu jedným tímom zvyčajne znamená, že druhý nemá čo robiť.

Dokončovacie práce - kde začať?

Závisí to od toho, v ktorom mesiaci začneme dokončovacie práce. Je to dôležité, pretože mnoho technológií vyžaduje teplotu nad + 5 ° C.
Keď sa práce začnú na jar alebo koncom leta, všetky práce (vrátane mokrej) sa vykonajú v poradí, ktoré sme navrhli pred začiatkom mrazu. Ak dom dokončíme koncom jesene alebo zimy, prioritou bude zatvorenie budovy a spustenie vykurovacej inštalácie . V prvom rade bude potrebné inštalovať okná a vonkajšie dvere, a to napriek skutočnosti, že výrobcovia drevárskych výrobkov (najmä drevárske výrobky) zvyčajne odporúčajú ich inštaláciu až po vykonaní mokrých prác. Aby ste nestratili záruku, musíte ich účinne chrániť, napríklad hrubou fóliou, proti poškriabaniu a vlhkosti a omietky by sa mali vykonávať s náležitou starostlivosťou. Tradičné omietky a potery môžete tiež nahradiť suchými technológiami a na dokončenie miestnosti použiť sadrokartónové a sadrokartónové potery.

ZOBRAZIŤ VIDEO: Fáza dokončovacích prác - kto sa bude starať o kvalitu?

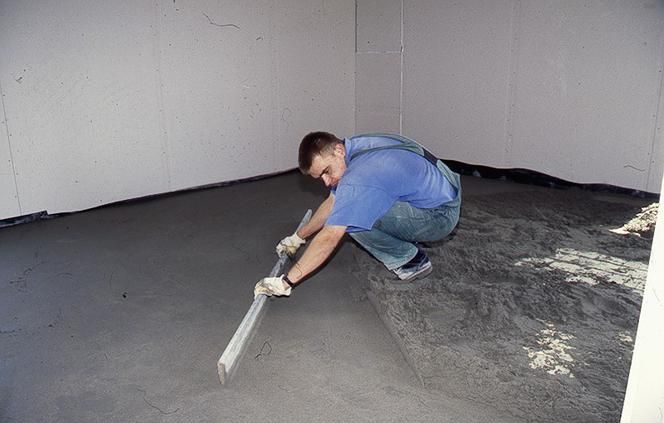

Krok 1. Vyrovnávacia vrstva - podlahy.

Nosná vrstva podlahy na zemi je často vyrobená z chudého betónu a nie vždy sa vykonáva s náležitou starostlivosťou. Preto by sa mal obyčajne vyrovnávať a ďalej posilňovať betónovým poterom. Ak sú nerovnosti malé (do 1 cm), nemôžete ich vyrovnať alebo naniesť tenkú vrstvu samonivelačnej malty. V prípade väčších nepravidelností je však lepšie položiť vrstvu z jemnozrnného betónu s hrúbkou 3 cm a hladko ju rozmazať. Pokiaľ nie sú inštalované žiadne inštalačné káble v podlahe, je lepšie položiť nasledujúce vrstvy až po vnútornej omietke.

Krok 2. Elektrická inštalácia.

Zároveň v inej miestnosti môže druhý tím začať pokládať elektrické káble všetkých typov inštalácií (vrátane teletechnických, antén, alarmov). Najlepšie v plášťových rúrkach, potrubiach, pretože vďaka tejto modernizácii alebo výmene zariadení bude v budúcnosti ľahká (bez nutnosti kovania stien).

22 krokov na dokončenie domu (časť I)

Krok 3. Inštalatérske práce.
Tieto práce sa môžu vykonávať súčasne s elektrickými prácami. Umiestnenie spotrebičov v kuchyni a kúpeľniach musí byť konečné. Preto by už v tejto fáze prác mali investori pripravovať a schvaľovať príslušné návrhy interiérov . To vám umožní vyhnúť sa nákladným úpravám neskôr.

Krok 4. Vlhká izolácia podlahy na zemi.

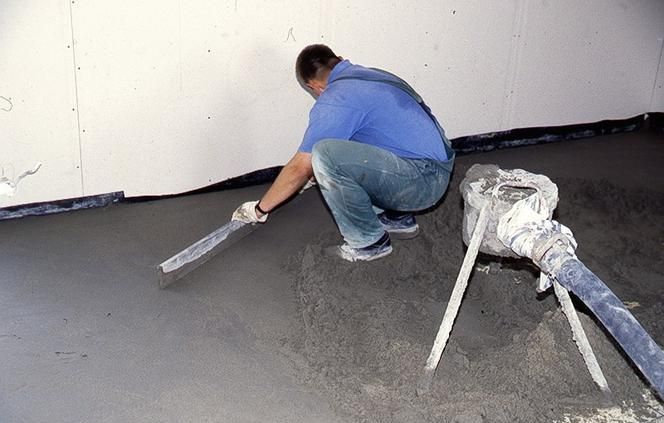

Po vyschnutí vyrovnávacej vrstvy podlahy môžete začať položiť ďalšiu vrstvu - jedná sa o izoláciu proti vlhkosti . Najčastejšie sa jedná o vhodne hrubú fóliu položenú na rastlinu alebo asfaltovú krytinu na lepidlo (bez minerálnych plnív). Aby však táto vrstva bola nepriepustná, musí byť podklad dôkladne zametaný alebo poprášený, aby ho nezlomil necht, kúsok kábla alebo výstrižky rúrok. Chôdza po hotovej izolácii sa musí tiež udržiavať na minime, preto je vhodné ju čo najskôr chrániť ochrannou vrstvou z betónu alebo tepelnou izoláciou (podľa návrhu).

22 krokov na dokončenie domu (časť I)

Krok 5. Tepelná izolácia podlahy na zemi.

Tepelná izolácia sa najčastejšie vyrába z expandovaného polystyrénu alebo extrudovaného polystyrénu. Zvyčajne sa jedná o dve vrstvy naskladané s posunom kĺbov. Izolačné dosky sa často kladú súčasne s izoláciou proti vlhkosti, pretože vďaka takejto flexibilnej ochrane je riziko poškodenia strešnej plsti alebo filmu veľmi malé.

Krok 6. Inštalácia ústredného kúrenia.

Súčasne s realizáciou druhej vrstvy tepelnej izolácie sa rozdeľujú rúrky zariadenia, ktoré sa ukladajú medzi penové polystyrénové dosky, pretože vďaka týmto tepelným stratám na prenosových úsekoch sú zanedbateľné. Osobitná pozornosť by sa mala venovať zabezpečeniu toho, aby prístupy k radiátorom boli v správnej výške. Pretože v tejto fáze prác nie sú žiadne podlahy ani parapety (referenčné body), nie je ťažké urobiť chybu. Pred zakrytím inštalácie sa musia vykonať tlakové skúšky . Ak sa zistí, že spojenia presakujú, bude ľahké nájsť a opraviť poškodenie.

22 krokov na dokončenie domu (časť I)

Krok 7. Betónová tlaková vrstva.

Tepelná izolácia podlahy sa robí takým spôsobom, že sa zvyčajne kladie betónová tlaková vrstva. Izolácia je chránená stavebnou fóliou, ktorá chráni izoláciu pred vniknutím betónu a zmiešanej vody. V závislosti od očakávanej hrúbky tlakovej vrstvy môže byť potrebné položiť výstužné oká (pre hrúbku betónu nad 6 cm nie sú potrebné). Potom musíte vodidlá opraviť a vyrovnať a až potom je možné naliať betónovú tlakovú vrstvu.
Nezabudnite urobiť dilatačné škáry v miestnostiach s veľkou alebo úzkou a dlhou. Okrajové stropy musia byť položené na stropy medzi podlahami, aby sa zabezpečila primeraná zvuková izolácia. Hrúbka a typ jednotlivých podlahových vrstiev na zemi by mali byť v súlade s dizajnom a môžu sa líšiť od tých, ktoré sme opísali. Napríklad nad tepelnú izolačnú vrstvu sa môže umiestniť izolácia proti vlhkosti.

Krok 8. Vnútorné omietky.

Omietkárske práce sa zvyčajne môžu začať niekoľko dní pred dokončením inštalačných prác. Stropy sú samozrejme najskôr omietnuté, potom steny a omietka by sa mala odložiť až do inštalácie okien a vnútorných parapetov. Pred omietaním stien vykonajte prechod z plášťových rúrok. Vďaka tomu počas distribúcie plynového zariadenia (ktoré sa musí vykonávať na vrchu stien) nebude potrebné kovať otvory v hotových omietkach.

22 krokov na dokončenie domu (časť I)

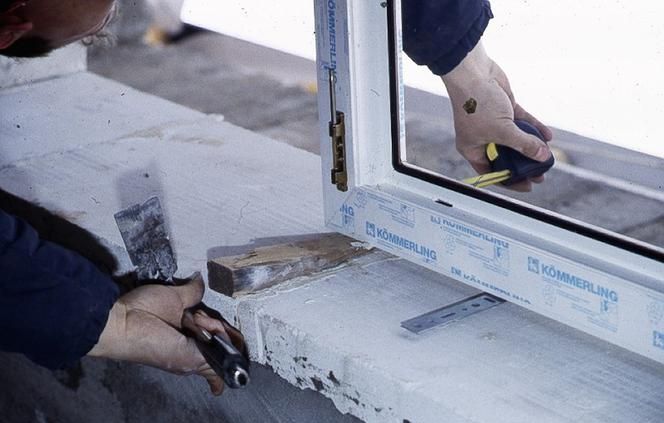

Krok 9. Okná a vonkajšie dvere.

Okná z PVC a vnútorné parapety sa môžu inštalovať ako predtým, t. J. Pred položením omietky. Potom nedôjde k problémom s povrchovou úpravou a zabráni sa technologickým prestávkam. Po mokrých prácach by sa však mali inštalovať moderné drevené okná. A to znamená, že po omietnutí stien a častí ostenia (po zhotovení rohov) je potrebné zastaviť prácu, vložiť okná, vonkajšie dvere a parapety a potom vyplniť chýbajúcu omietku. Bohužiaľ, nikto nemá rád takéto prestávky v práci a často je proti nemu sádrokartón. Vnútorné omietky je možné vykonať bez obáv po inštalácii drevených okien a dverí, ak sa používa sadrokartón.

Krok 10. Samonivelačná podlaha.

Po omietnutí stien a stropov sa oplatí položiť tenkú vrstvu samonivelačného poteru na celý povrch podlahy. Toto musí byť vykonané najmenej šesť týždňov pred položením podláh. Tým sa dokončia mokré práce vo vnútri budovy.

22 krokov na dokončenie domu (časť I)
